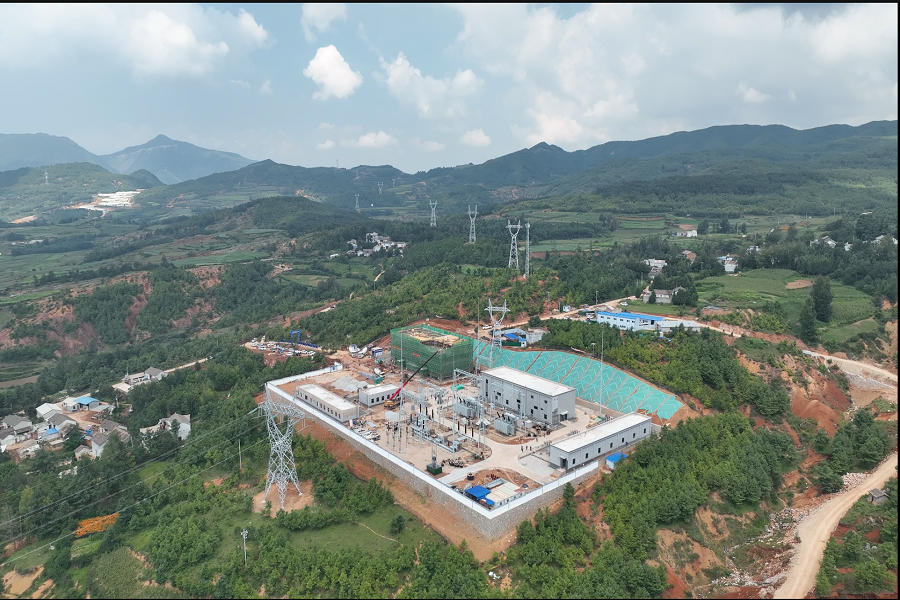

本網訊(通訊員 李盛兵 鄒 茜 報道)9月28日,會澤縣金鐘風電場一期工程項目220千伏嚴峰山升壓站一次性成功送電,標志著現場設備獲得安全穩定的電源支撐,為本項目如期完成全容量投產發電打下了良好基礎。
金鐘風電項目是云南省“8+3”新能源規劃20個風電項目之一,是云南省“補短板”和云南省“四個一百”重點建設項目。項目全容量投產后,每年可提供綠色清潔電能約75790萬千瓦時,節約發電燃煤約23.35萬噸,相當于減少二氧化碳排放量約59萬噸,減污降碳成效顯著,對促進當地融入綠色低碳經濟形態、推動經濟與環境協調發展具有重要意義。
由云南送變電工程有限公司負責建設的220千伏嚴峰山升壓站自開工建設至升壓站一次性帶電成功,實際工期160天。會澤公司始終堅持“誰管理誰負責~誰施工誰負責”的原則,在項目建設工程中由支委掛帥,黨員帶頭分片區包干管理,既做到全員重視安全、質量,又有具體人員負責進度,實現金鐘項目高質量發展和高水平安全相互支撐、相互促進。
受電過程中,各專業負責人、調試人員、監理、廠家等技術人員全程跟蹤指導、通力配合、連續奮戰,運行操作人員按照電網調度“匯報-接令-執行-再匯報”要求嚴格操作,圓滿完成倒閘操作、開關及線路充電、保護帶負荷測試等操作,確保220千伏嚴峰山升壓站一次性受電成功!
